Как организовать процесс бюджетного планирования в компании

Финансовый отдел разослал подразделениям таблицы для бюджета. Продажи заполнили свою часть вовремя, маркетинг прислал файл в другом формате, а отдел закупок забыл приложить расчёты. Пока сотрудники уточняют данные и ищут последнюю версию документа, срок согласования сдвигается. Руководитель видит итоговые цифры слишком поздно и уже не успевает спокойно обсудить спорные расходы.

Организуйте подготовку бюджета по этапам в LeaderTask

Поставьте задачи подразделениям, назначьте ответственных и сроки, соберите файлы и проведите согласование на одной доске. Руководитель увидит, какой этап проходит каждый раздел бюджета и где возникла задержка.

Попробуйте ЛидерТаск
CTA Block

Такие задержки возникают не из-за одной неудачной таблицы. Чаще компании не хватает понятного порядка работы: кто собирает данные, кто отвечает за результат, когда заканчивается каждый этап и что делать с замечаниями.

Чтобы организовать бюджетное планирование в компании, заранее определите участников, сроки, формы документов и маршрут согласования. Расчёты и финансовые показатели ведите в ERP, финансовой системе или таблицах. Задачи, файлы, обсуждения и контроль сроков соберите в отдельный рабочий процесс.

Так бюджетирование в организации не превращается в обмен разрозненными файлами: каждый участник знает свою задачу, срок и следующий шаг.

Ниже разберём процесс по шагам: от подготовки правил до контроля исполнения бюджета.

Для примера возьмём производственную компанию, которая готовит бюджет на следующий год. Отдел продаж составляет план выручки, производство рассчитывает объём выпуска, закупки определяют потребность в материалах, а маркетинг планирует расходы на продвижение. Финансовый отдел проверяет данные и собирает общий бюджет.

Что входит в организацию бюджетного планирования

Начните не с таблиц, а с простых вопросов:

  • Какой бюджет нужно подготовить?
  • Кто даст исходные данные?
  • Кто проверит расчёты?
  • Кто согласует спорные расходы?
  • Когда бюджет должен быть готов?

Ответы на эти вопросы задают основу процесса. Обычно организация бюджетного планирования включает семь элементов.

  1. Цели и ограничения. Руководство определяет приоритеты компании и условия, которые нужно учесть. Например, ограничивает рост отдельных расходов или выделяет направления, которые получат дополнительное финансирование.
  2. Ответственные. За каждый бюджет, форму или набор данных назначают конкретного человека.
  3. Единые формы. Подразделения получают одинаковые шаблоны и правила заполнения.
  4. Источники данных. Для каждого показателя заранее указывают, откуда брать цифры и кто проверяет их актуальность.
  5. Бюджетный календарь. В нём фиксируют сроки сбора данных, проверки, доработки, согласования и утверждения.
  6. Маршрут согласования. Участники знают, кому передать результат и кто может вернуть его на доработку.
  7. Контрольные точки. Для каждого этапа есть понятный признак готовности. Например, все подразделения сдали файлы, финансовый отдел закрыл замечания или руководство утвердило итоговую версию.

Состав бюджетов и количество согласований зависят от размера и структуры компании. Но общий принцип один: у каждой работы должны быть понятный результат, срок и владелец.

В нашем примере отдел продаж отвечает за план выручки, производство — за план выпуска, а закупки — за расчёт материалов. Финансовый отдел не придумывает эти данные за подразделения. Он выдаёт формы, проверяет расчёты и сводит результаты.

Кто участвует в бюджетном процессе

Участники бюджетного процесса отвечают за разные результаты. Финансисты организуют работу, а подразделения планируют свои направления и обосновывают, какие ресурсы им понадобятся.

Типовой состав участников выглядит так:

УчастникЧто делаетЗа какой результат отвечает
Руководство или бюджетный комитетОпределяет цели, ограничения и приоритеты, рассматривает спорные вопросыУсловия планирования и утверждённый бюджет
Финансовый директорОрганизует процесс и представляет сводный проект руководствуСогласованный порядок работы и итоговый проект
Финансовый отделГотовит формы, проверяет данные и объединяет бюджеты подразделенийПолный и сопоставимый комплект данных
Руководители подразделенийПланируют работу своего направления и обосновывают расходыПроект бюджета подразделения
Владельцы бюджетовОтвечают за показатели в своей зонеПодтверждённые цифры и пояснения
СогласующиеПроверяют лимиты, приоритеты и рискиРешение или список замечаний
Исполнители и аналитикиСобирают исходные данные и готовят расчётыРасчёты, файлы и пояснения

За каждый результат назначьте одного владельца. Помогать ему могут несколько сотрудников, но передать готовый файл или закрыть замечание должен конкретный человек.

Полномочия тоже лучше определить заранее. Например, руководитель подразделения может исправить данные до согласования, а после утверждения бюджета изменения принимает только финансовый директор или бюджетный комитет. Такие правила защищают команду от путаницы с версиями.

Как подготовить регламент и бюджетный календарь

Регламент описывает правила бюджетного процесса. Бюджетный календарь показывает, когда участники выполняют каждый этап. Вместе эти документы отвечают на два главных вопроса: что делать и к какому сроку.

Что записать в регламенте

Регламент не обязательно должен быть длинным. Главное, чтобы сотрудник мог открыть его и быстро найти ответ на свой вопрос.

Зафиксируйте в документе:

  • на какой период компания готовит бюджет;
  • какие формы заполняют подразделения;
  • кто отвечает за данные и итоговый результат;
  • откуда брать исходные цифры;
  • кто и в какой последовательности проверяет документы;
  • по каким причинам работу могут вернуть на доработку;
  • кто утверждает итоговую версию;
  • где хранить утверждённый бюджет;
  • как вносить изменения после утверждения;
  • как компания будет контролировать исполнение бюджета.

Напишите требования так, чтобы их понял сотрудник без финансовой подготовки. Вместо «обеспечить полноту исходных данных» перечислите, что именно нужно приложить: заполненную форму, расчёт, пояснение к изменению и ссылку на источник.

Как составить бюджетный календарь

В календаре перечислите этапы по порядку. Для каждого укажите дату начала, крайний срок, ответственного и результат, который он должен передать дальше.

ЭтапЧто указать в календареКогда этап готов
ПодготовкаДата утверждения правил, форм и инструкцийУчастники получили единый комплект документов
Сбор данныхСрок для каждого подразделенияВсе формы и пояснения собраны
ПроверкаСрок проверки и ответа на замечанияСущественные замечания закрыты
КонсолидацияДата подготовки сводного проектаДанные собраны в одну версию
СогласованиеОчерёдность участников и срок решенияПроект согласован или возвращён с замечаниями
УтверждениеДата финального решенияУтверждённая версия зафиксирована

Оставьте время на проверку и доработку. Если поставить один общий дедлайн только на финальную версию, любая задержка одного подразделения сдвинет весь процесс.

Также отметьте зависимости. Например, отдел закупок не сможет рассчитать потребность в материалах, пока производство не передаст план выпуска. Когда такая связь видна в календаре, обе команды понимают последствия задержки.

В производственной компании из нашего примера продажи сначала передают прогноз спроса. На его основе производство готовит план выпуска, а затем закупки рассчитывают материалы. Поэтому общий срок «сдать данные до пятницы» не подойдёт: календарь должен показать, кто начинает первым и сколько времени получает следующий участник.

Как подготовить формы и исходные данные

Проверьте формы до того, как отправлять их подразделениям. В каждой форме должны быть понятны период, единицы измерения, обязательные поля и нужная детализация.

Рядом с каждым показателем укажите источник. Это может быть отчёт из учётной системы, план продаж, график закупок или расчёт подразделения. Если одну цифру можно получить из нескольких мест, заранее решите, какой источник считать основным.

Например, отдел продаж берёт фактическую выручку из учётной системы, а прогноз добавляет в отдельную форму. Производство использует согласованный прогноз продаж, а не черновик из рабочей переписки. Так все подразделения опираются на одну версию исходных данных.

Попросите подразделения пояснять заметные изменения. Например, если расходы на подрядчиков выросли, руководитель направления должен указать причину и приложить расчёт. Финансовый отдел получит не просто сумму, а данные, которые можно проверить и обсудить.

Основные этапы бюджетного процесса

Основные этапы бюджетного процесса в компании

Этапы бюджетного процесса могут различаться в разных компаниях, но общая последовательность обычно одна: задать правила, собрать данные, подготовить бюджеты подразделений, проверить расчёты, согласовать сводный проект и утвердить результат.

1. Подготовить условия и правила

Руководство определяет цели и ограничения на плановый период. Финансовый отдел обновляет формы, инструкции и календарь. Затем материалы передают всем участникам.

Этап готов, когда сотрудники получили одинаковые правила и знают свои сроки. Если условия меняются после начала работы, финансовый отдел фиксирует новую версию и сообщает, какие расчёты нужно обновить.

2. Собрать исходные данные

Подразделения заполняют формы и прикладывают расчёты и пояснения. Ответственный сотрудник проверяет комплект перед отправкой в финансовый отдел.

Получить файл недостаточно. Нужно убедиться, что в нём указан правильный период, заполнены обязательные поля и приложены нужные пояснения. Только после этого этап можно считать завершённым.

3. Подготовить бюджеты подразделений

Руководители направлений и владельцы бюджетов рассчитывают доходы, расходы и потребность в ресурсах в принятой финансовой системе или таблице. Существенные изменения по сравнению с прошлым периодом они объясняют отдельно.

На выходе получается проект бюджета подразделения, который можно проверить по общим правилам и включить в сводный проект компании.

4. Проверить и объединить данные

Финансовый отдел проверяет, все ли данные собраны и можно ли их сопоставить. Если специалист находит расхождение, он возвращает материал владельцу и пишет, что исправить и к какому сроку.

После исправлений бюджеты подразделений объединяют в сводный проект. На этом этапе команда должна работать с одной актуальной версией. Иначе часть правок останется в копиях и не попадёт в итоговый документ.

Допустим, закупки рассчитали материалы по старому плану выпуска. Финансовый отдел возвращает расчёт с конкретным замечанием, производство подтверждает актуальный объём, а закупки обновляют свою форму. После этого в сводный проект попадает исправленная версия.

5. Согласовать и утвердить бюджет

Сводный проект передают согласующим. Они проверяют ограничения, приоритеты и риски. По каждому замечанию принимают решение: учесть, отклонить или вернуть расчёт на доработку с понятной причиной.

После согласования руководитель или бюджетный комитет утверждает итоговую версию. Вместе с ней фиксируют дату решения, владельцев бюджетов и порядок дальнейших изменений.

В нашем примере руководство может попросить сократить расходы на продвижение или перенести покупку оборудования. Решение фиксируют в замечании, а нужное подразделение обновляет только свою часть расчёта. Финансовый отдел затем проверяет, как изменение повлияло на общий бюджет.

6. Передать бюджет в исполнение

Подразделения получают утверждённые показатели и начинают работать по ним. Плановые и фактические суммы хранят в ERP, финансовой системе или таблицах.

Дальше компания контролирует исполнение бюджета, разбирает отклонения и при необходимости вносит изменения по правилам из регламента. Для этого нужен отдельный порядок работы, который рассмотрим далее.

Как контролировать бюджетный процесс

Контроль бюджетного процесса начинается ещё до утверждения бюджета. Сначала компания следит за тем, как подразделения готовят данные: соблюдают ли сроки, используют ли нужные формы и закрывают ли замечания. После утверждения начинается контроль исполнения бюджета компании: плановые показатели сравнивают с фактическими и разбирают причины отклонений.

Эти два вида контроля связаны, но решают разные задачи.

  • Контроль подготовки помогает вовремя собрать, проверить и согласовать бюджет.
  • Контроль исполнения показывает, насколько фактические доходы и расходы соответствуют утверждённому плану.

Подготовку удобно контролировать по задачам, срокам и статусам. Плановые и фактические суммы проверяют в ERP, финансовой системе или таблицах, где хранятся финансовые данные.

Определите контрольные точки

Необязательно проверять каждое действие сотрудника. Достаточно заранее определить результат, без которого процесс не может перейти на следующий этап. Такой результат и будет контрольной точкой.

ЭтапЧто проверяемКонтрольная точкаКто принимает результат
ПодготовкаФормы, правила и календарьВсе участники получили документы и подтвердили срокиФинансовый директор
Сбор данныхКомплектность форм и поясненийВсе подразделения передали данныеФинансовый отдел
ПроверкаПравильность заполнения и наличие обоснованийЗамечания закрыты или переданы на решениеФинансовый отдел
КонсолидацияПолноту сводного проекта и актуальность версийПодготовлена одна версия для согласованияФинансовый директор
СогласованиеРешения по спорным расходам и ограничениямПо каждому замечанию есть решениеСогласующие или бюджетный комитет
УтверждениеИтоговую версию и полномочия владельцевРешение зафиксировано, бюджет передан в исполнениеРуководитель или бюджетный комитет
ИсполнениеПлановые и фактические показателиОтклонения выявлены, причины и действия определеныВладелец бюджета и финансовый отдел

Для каждой контрольной точки укажите дату, владельца и критерий готовности. Формулировка «подготовить бюджет отдела» слишком расплывчата. Лучше записать: «передать заполненную форму, расчёт и пояснения к изменениям до 15 ноября». Тогда и исполнитель, и проверяющий одинаково понимают результат.

В нашем примере закупки завершают свою работу не в момент отправки таблицы, а после того, как приложили расчёт потребности в материалах и получили подтверждение актуального плана выпуска. Если одного документа нет, контрольная точка не пройдена.

Установите порядок работы с замечаниями

Замечание должно содержать конкретный вопрос или требование. Вместо «проверьте расходы» напишите, какая сумма вызывает вопрос, какое пояснение нужно добавить и когда ждать ответ.

Для замечаний можно использовать простой набор статусов:

  • новое;
  • принято в работу;
  • нужен ответ согласующего;
  • исправлено;
  • закрыто.

Назначьте ответственного за каждое замечание. Если для решения нужны несколько сотрудников, один из них всё равно должен собрать ответы и передать итог. Также зафиксируйте, кто может закрыть вопрос: автор расчёта, финансовый отдел или согласующий.

Такой порядок особенно важен перед утверждением бюджета. Без него одни и те же вопросы обсуждают в письмах, мессенджерах и на встречах, а принятое решение сложно восстановить.

Следите за сроками и зависимостями

Общий процент выполненных задач не всегда показывает реальное состояние процесса. Девять подразделений могут сдать формы вовремя, но задержка одного ключевого расчёта остановит консолидацию всего бюджета.

Поэтому отдельно контролируйте:

  • просроченные задачи;
  • этапы, от которых зависят другие участники;
  • незакрытые замечания;
  • материалы, возвращённые на доработку;
  • решения, которые должен принять руководитель;
  • текущую версию сводного проекта.

В производственной компании план закупок зависит от плана выпуска, а тот — от прогноза продаж. Если продажи задержали прогноз, недостаточно напомнить только этому отделу. Нужно также пересмотреть сроки производства и закупок, потому что у следующих участников останется меньше времени.

Проверяйте исполнение бюджета регулярно

После утверждения бюджета компания определяет, как часто сравнивать плановые и фактические показатели. Периодичность зависит от особенностей бизнеса и самих показателей: одни данные проверяют ежемесячно, другие — ежеквартально или по завершении проекта.

При проверке важно не только увидеть отклонение, но и ответить на четыре вопроса:

  1. Что изменилось по сравнению с планом?
  2. Почему это произошло?
  3. Кто отвечает за дальнейшие действия?
  4. Нужно ли корректировать бюджет или достаточно изменить работу подразделения?

Например, стоимость материалов оказалась выше плана. Финансовая система покажет отклонение в сумме, а владелец бюджета объяснит причину: выросла цена поставщика, изменился объём выпуска или закупка прошла раньше запланированного срока. После этого руководство решает, нужно ли пересмотреть лимит, найти другого поставщика или оставить бюджет без изменений.

Зафиксируйте правила изменения бюджета

Если сотрудники могут менять утверждённые показатели без общего порядка, компания быстро теряет исходный план и не понимает, с какой версией сравнивать фактические данные.

В регламенте укажите:

  • какие отклонения требуют пересмотра бюджета;
  • кто может предложить изменение;
  • какие расчёты и пояснения нужно приложить;
  • кто проверяет и утверждает новую сумму;
  • с какой даты действует обновлённая версия;
  • где хранится история решений.

Не заменяйте утверждённую версию новым файлом без пояснений. Сохраните дату изменения, причину и решение согласующего. Тогда участники смогут восстановить ход работы и понять, почему план изменился.

Методы бюджетного планирования

Метод бюджетного планирования определяет, как компания рассчитывает плановые показатели. Выбор зависит от задачи, доступных данных и правил финансового планирования и бюджетирования в организации.

При финансовом планировании и бюджетировании в организации методы можно сочетать. Например, регулярные расходы планировать от показателей прошлого периода, производственные затраты — по нормам, а новый проект — с нуля.

ПодходКак работаетКогда может подойтиЧто важно учесть
Постатейное планированиеДоходы и расходы показывают по отдельным статьямКогда нужна единая и понятная структура бюджетаПодразделения должны использовать один справочник статей
Расчётно-аналитический метод, или планирование от достигнутогоЗа основу берут прошлые показатели и учитывают ожидаемые измененияКогда есть сопоставимые данные за прошлые периодыВ новый бюджет могут перейти уже ненужные расходы
Нормативный методПотребность в ресурсах рассчитывают по установленным нормамКогда затраты связаны с измеримым объёмом работы или выпускаНормы нужно проверять и вовремя обновлять
Балансовый методБудущие потребности сопоставляют с доступными ресурсамиКогда нужно согласовать источники и направления использования средствВсе подразделения должны считать показатели по единым правилам
Программно-целевой методРесурсы связывают с целью, программой и ожидаемым результатомДля проектов и направлений с понятной цельюРезультат и способ его оценки задают заранее
Бюджетирование с нулевой базыКаждую статью расходов обосновывают зановоПри пересмотре затрат или запуске нового направленияПодготовка требует больше времени от владельцев бюджетов

Компания может сочетать методы. Главное — закрепить принципы бюджетного планирования во внутреннем регламенте и одинаково применять их к сопоставимым данным.

В нашем примере производственная компания может рассчитать потребность в сырье нормативным методом: объём выпуска умножить на норму расхода материала. Для нового проекта автоматизации расходы можно обосновать с нулевой базы, а постоянные административные затраты спланировать от показателей прошлого периода с учётом известных изменений.

Выбор методов, формул и показателей нужно проверить с профильным финансовым специалистом и закрепить во внутренних документах компании.

Как организовать работу в LeaderTask

Таблицы и ERP хранят финансовые данные. LeaderTask можно использовать для управления задачами компании вокруг бюджета: назначать ответственных, ставить сроки, собирать файлы и проводить согласование.

1. Создайте отдельную доску

Создайте доску «Подготовка бюджета компании на следующий год» и добавьте сотрудников, которые участвуют в бюджетном процессе.

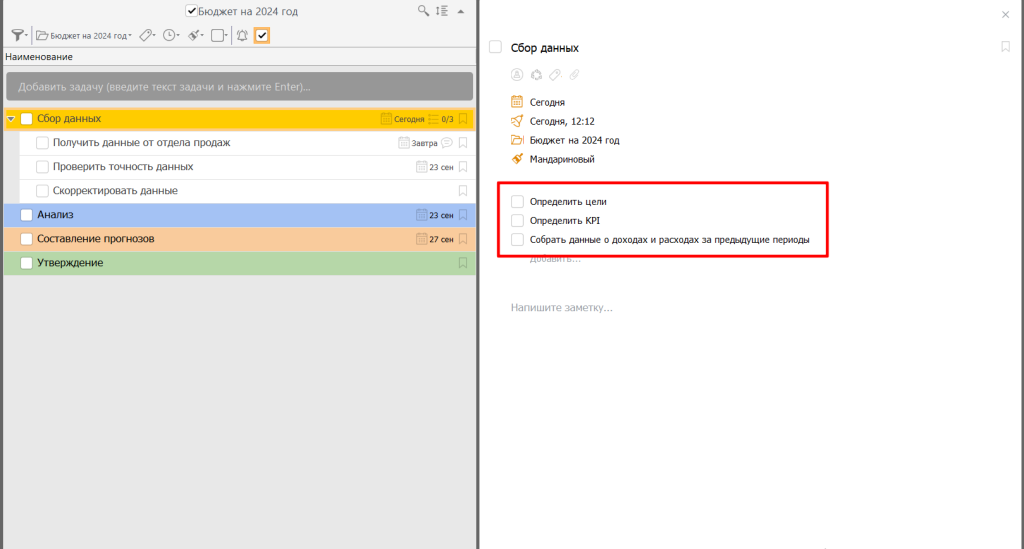

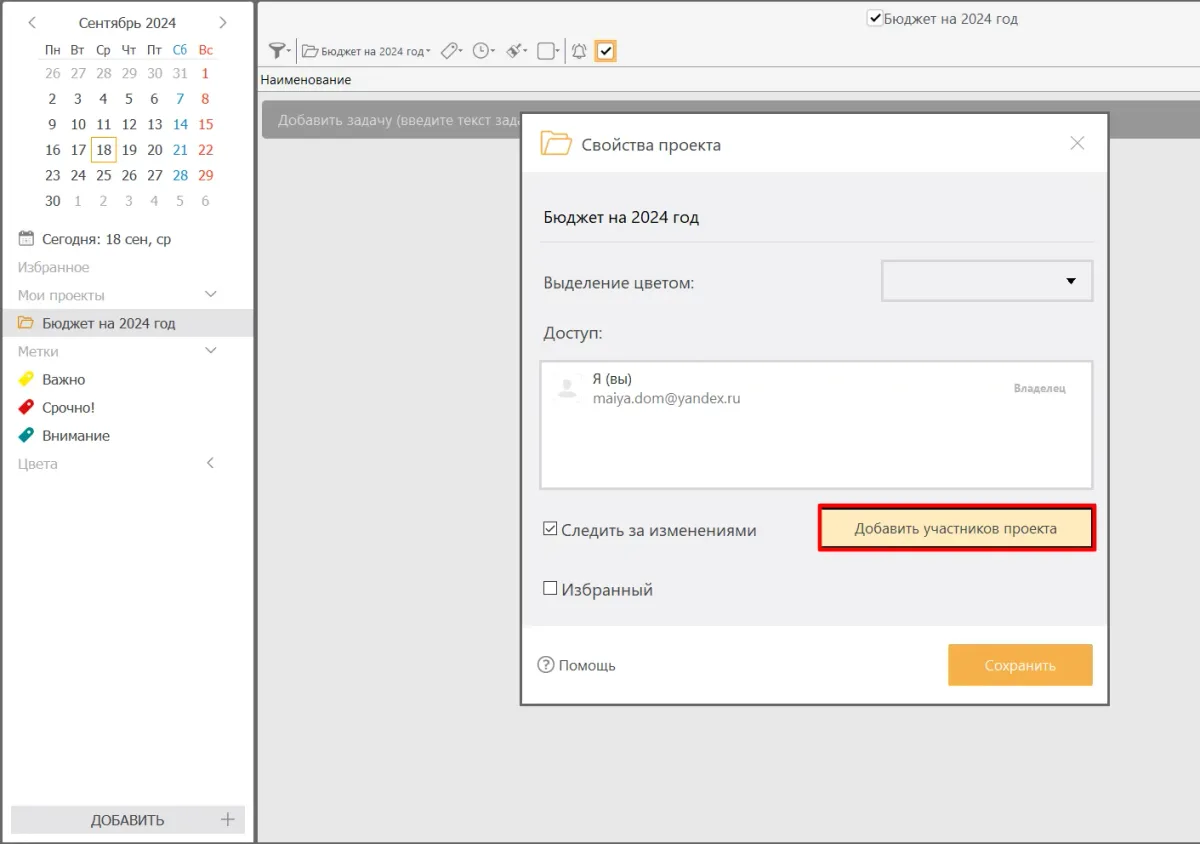

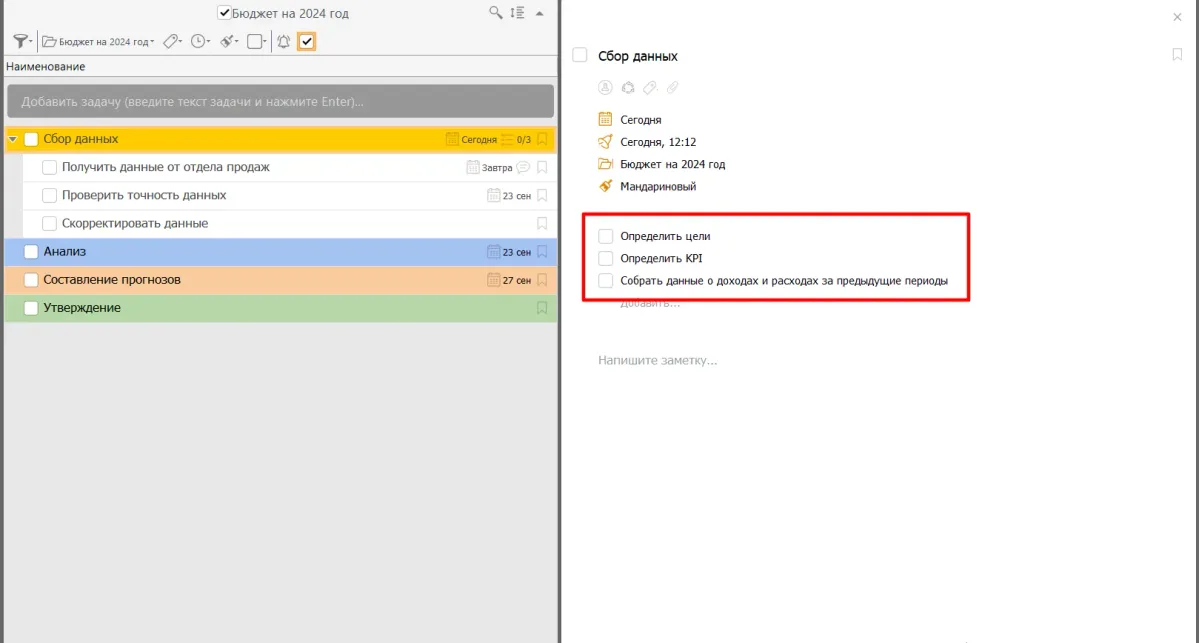

Доска подготовки бюджета компании в LeaderTask

В первой колонке разместите карточку «Регламент и материалы». Прикрепите к ней:

  • регламент бюджетного процесса;
  • бюджетный календарь;
  • формы для подразделений;
  • правила именования файлов;
  • контакты сотрудников, которые отвечают на вопросы;
  • ссылку на папку или финансовую систему с утверждёнными данными.

Такая карточка будет общей точкой входа: участникам не придётся искать документы в старых письмах и сообщениях.

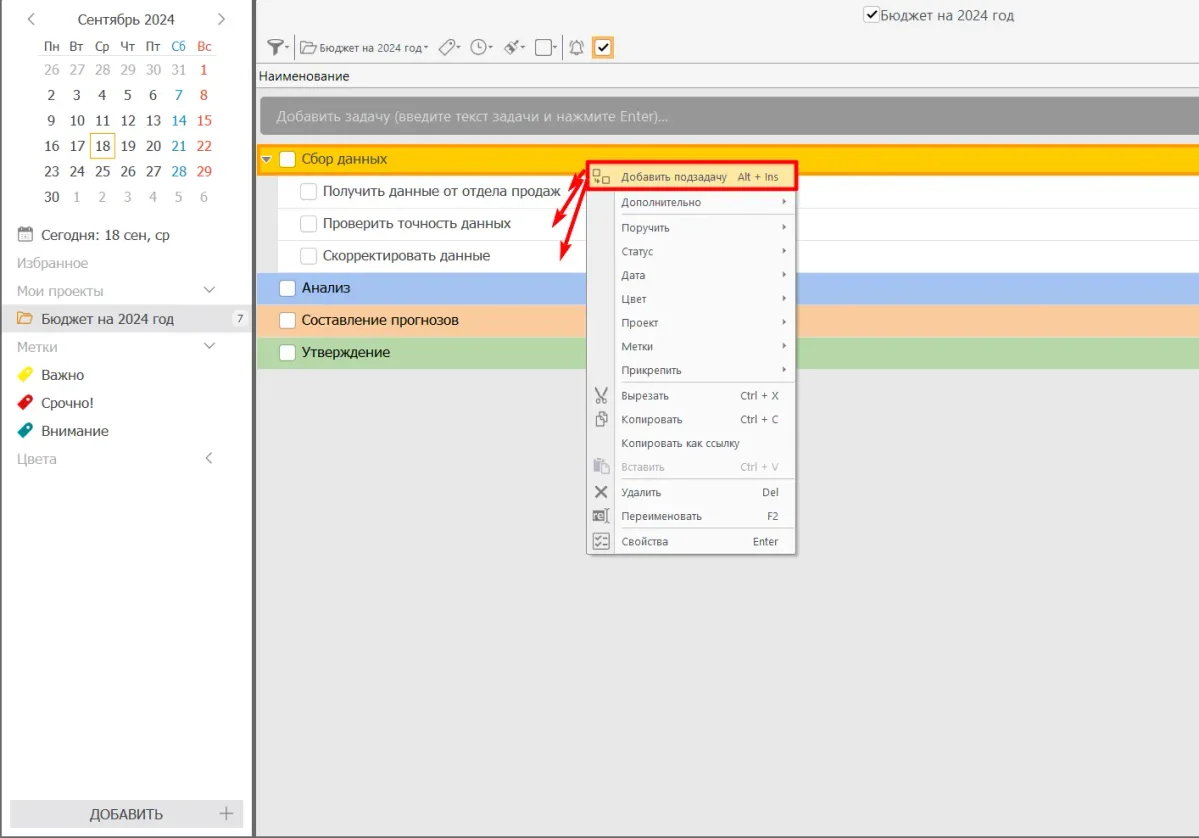

Регламент и материалы для подготовки бюджета в LeaderTask

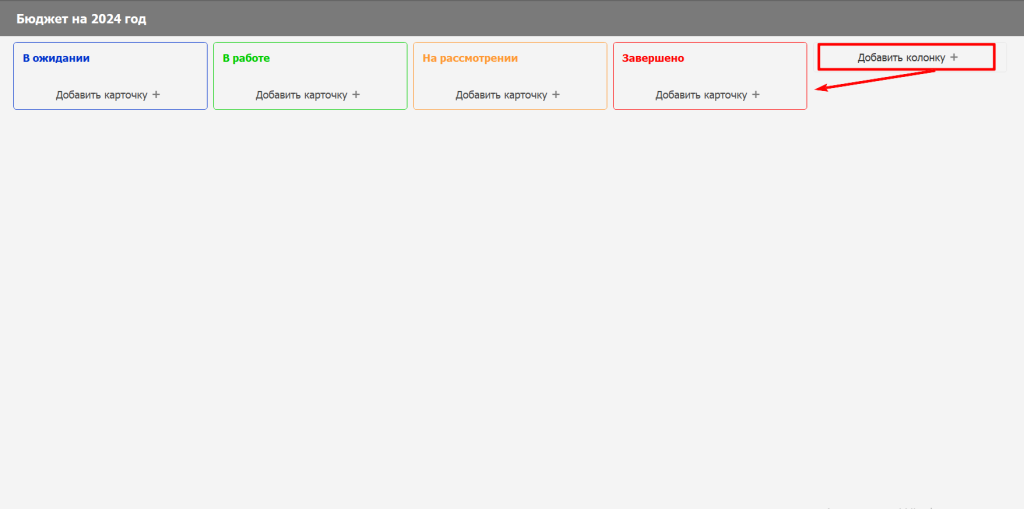

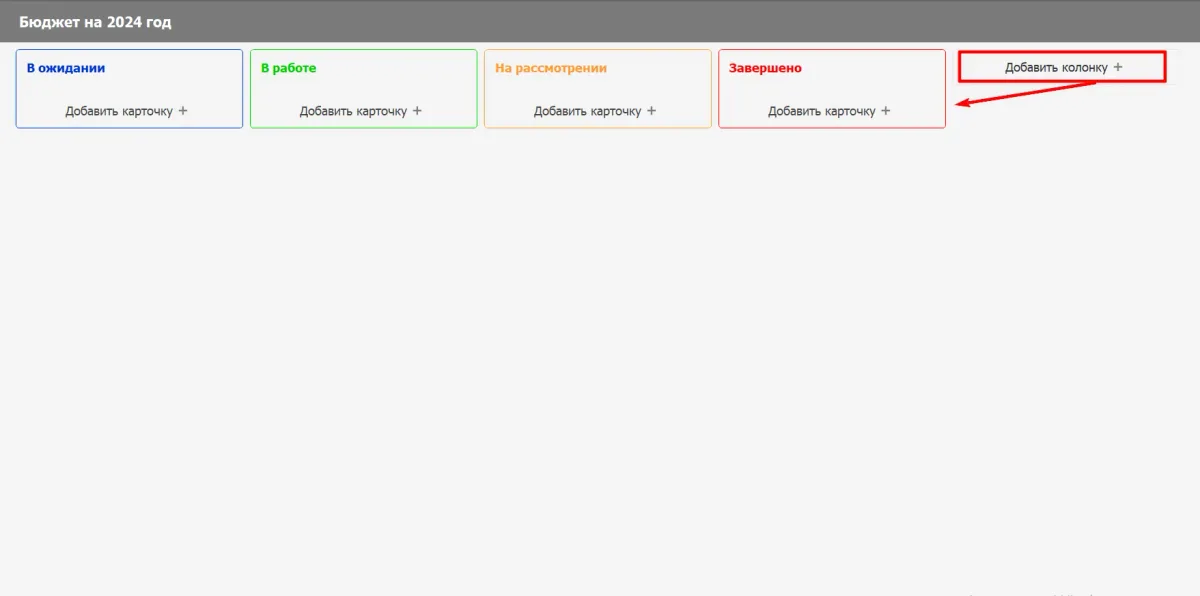

2. Настройте этапы на доске

Создайте колонки, которые повторяют маршрут бюджетного процесса:

  • «Подготовить».
  • «В работе».
  • «На проверке».
  • «На доработке».
  • «На согласовании».
  • «Готово».

По положению карточки будет видно, на каком этапе находится работа и что должно произойти дальше.

Такой сценарий подходит для управления проектами в LeaderTask: карточки движутся по этапам, а сроки, обсуждения и материалы остаются на одной доске.

3. Создайте карточки по результатам

На доске каждая задача оформляется как отдельная карточка. Создавайте карточки под готовые результаты, а не под каждое мелкое действие. Например:

  • подготовить прогноз продаж;
  • рассчитать план выпуска;
  • определить потребность в материалах;
  • подготовить бюджет маркетинга;
  • проверить формы подразделений;
  • собрать сводный проект;
  • согласовать спорные расходы;
  • зафиксировать утверждённую версию.

В названии укажите действие и результат. Вместо «Закупки» напишите «Подготовить расчёт потребности в материалах».

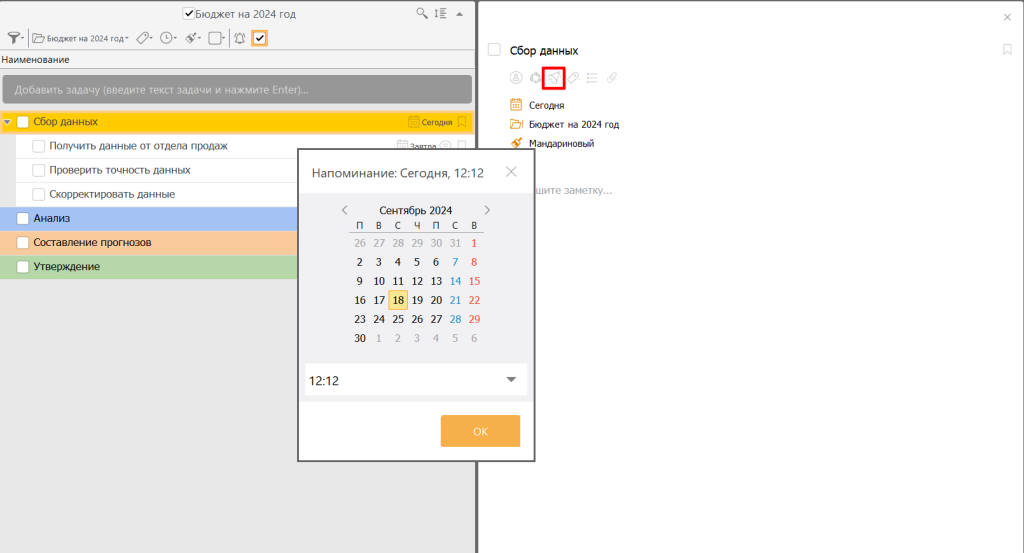

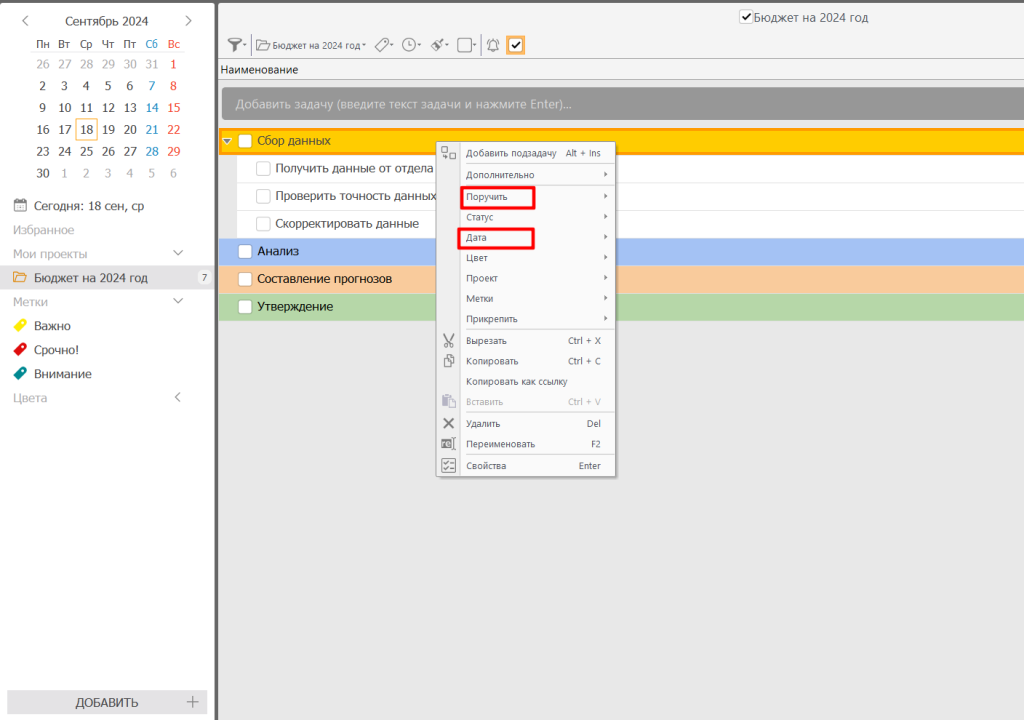

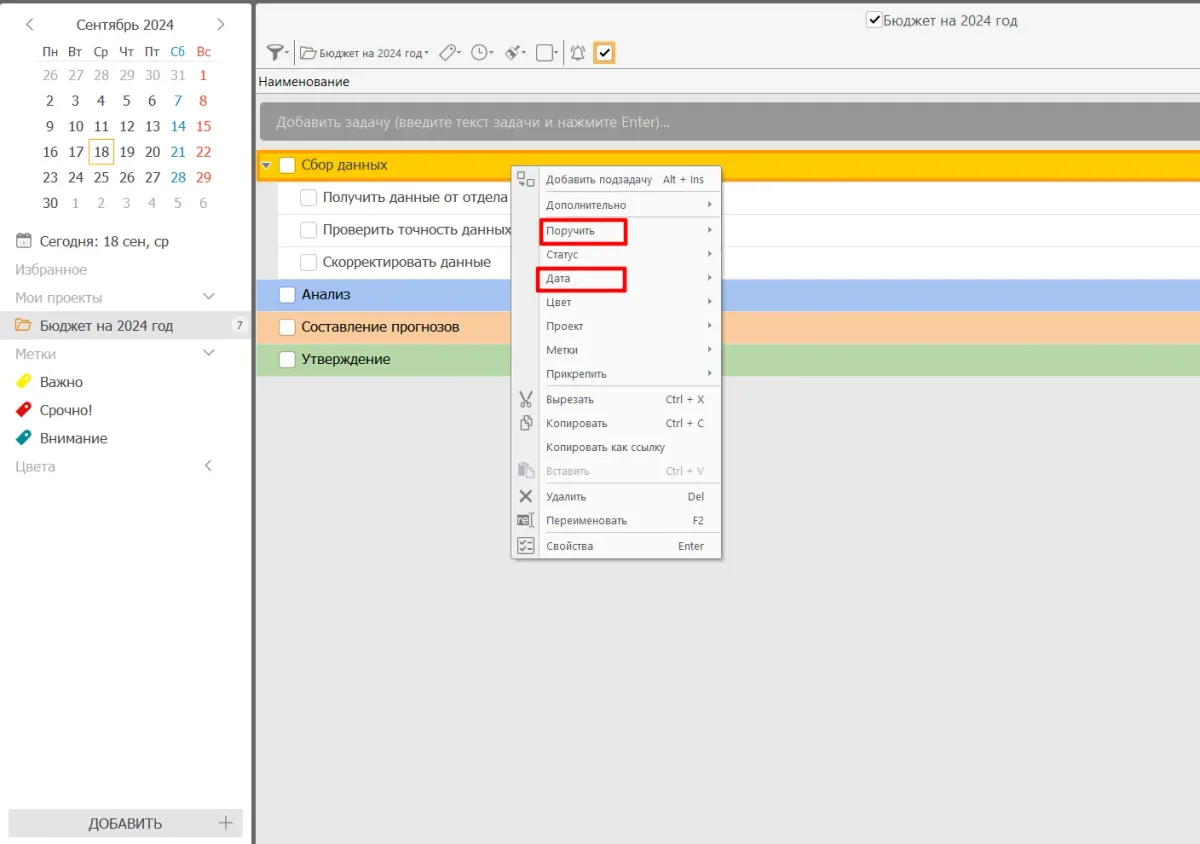

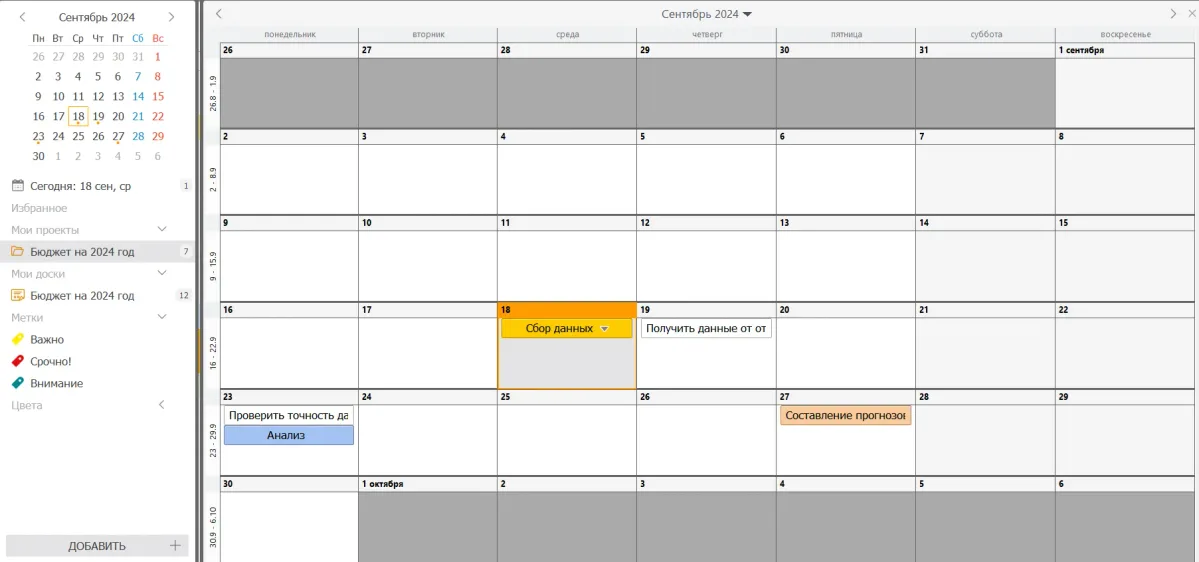

В карточке назначьте одного ответственного и срок из бюджетного календаря. Для повторяющейся проверки добавьте чек-лист: период, обязательные поля, единицы измерения, пояснения и приложения.

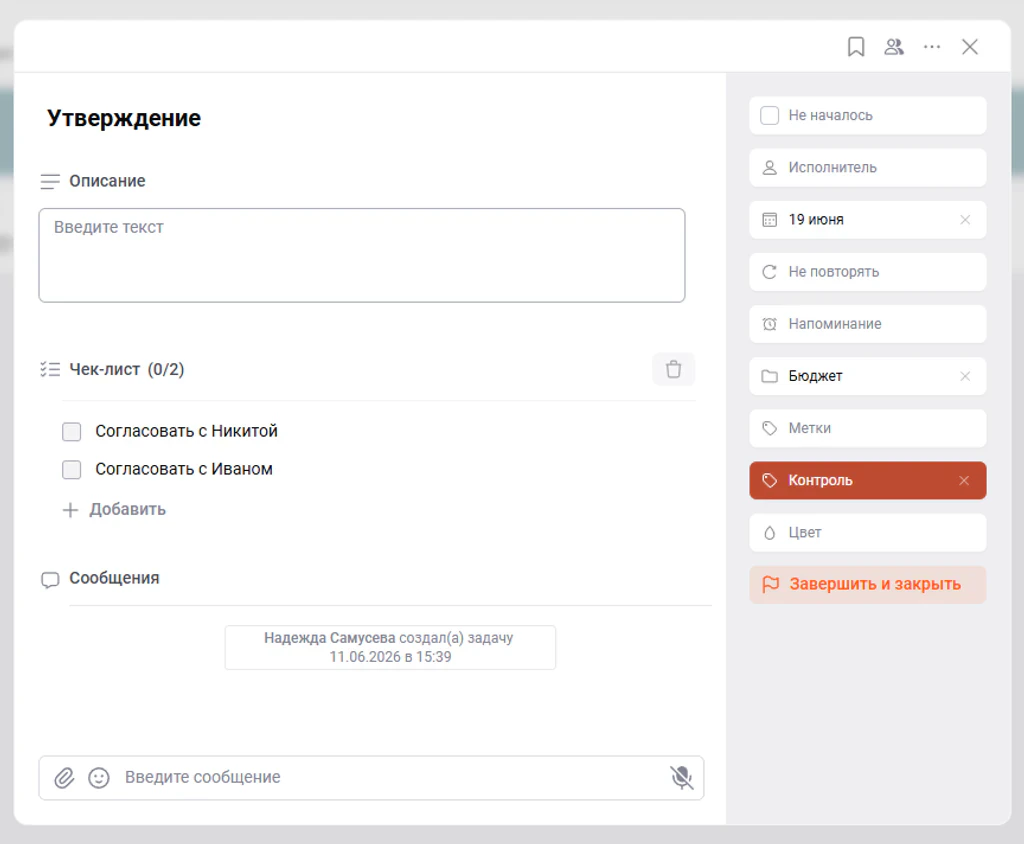

Задача подразделению по подготовке бюджета в LeaderTask

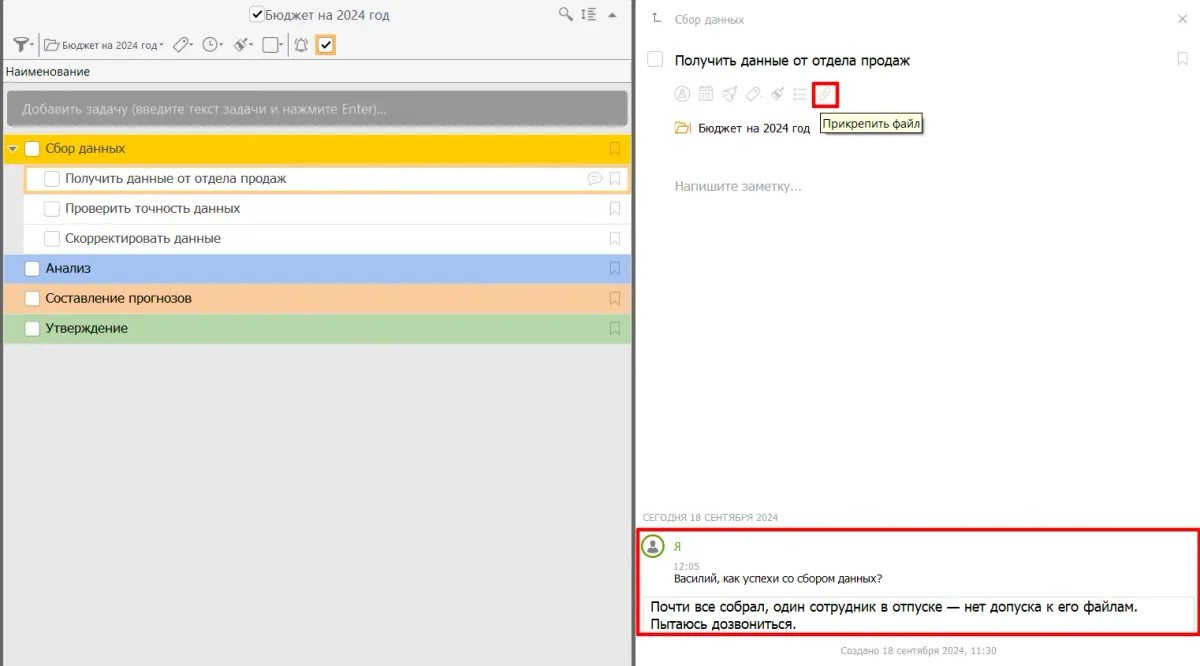

4. Храните файлы и замечания в карточке

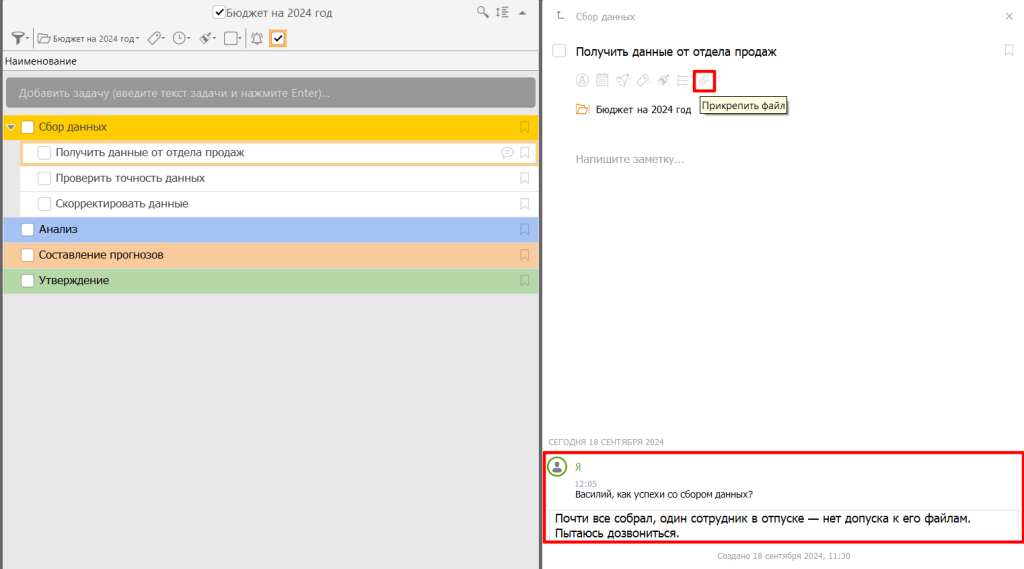

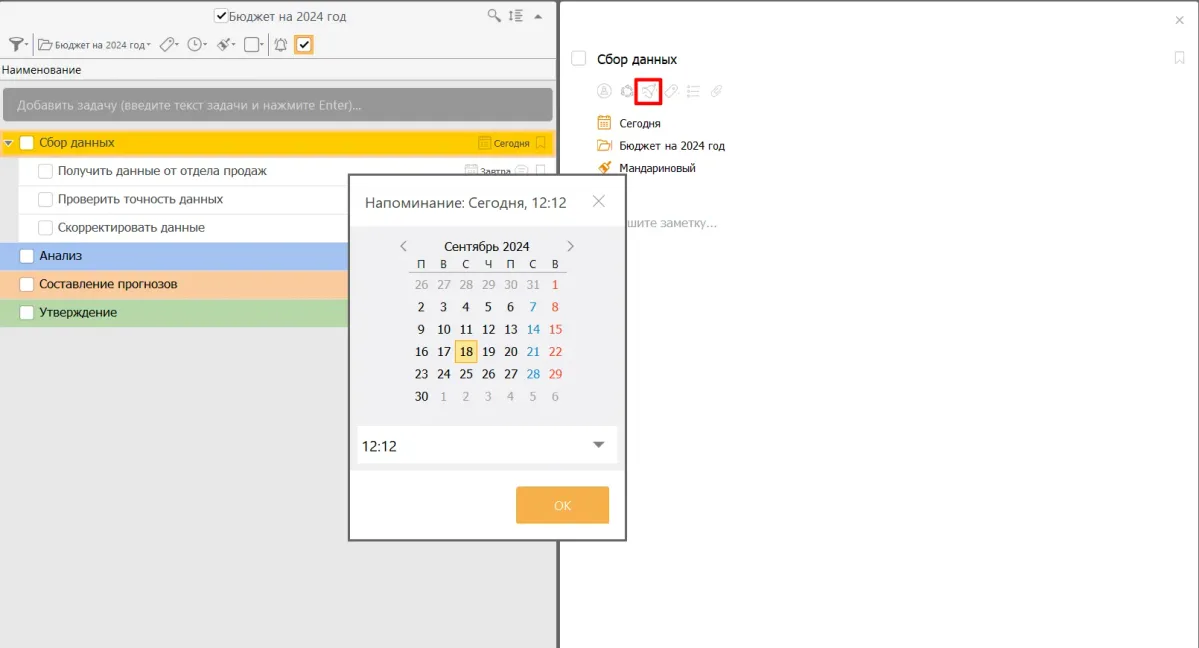

Прикрепите к карточке заполненную форму, расчёт и пояснение. В комментариях проверяющий оставляет замечания, а ответственный сообщает об исправлениях.

Если итоговый файл хранится в финансовой системе или корпоративном хранилище, добавьте в карточку ссылку. Так участники будут работать с одной актуальной версией.

5. Передавайте карточки по этапам

После завершения расчёта исполнитель перемещает карточку в колонку «На проверке». Финансовый отдел принимает результат или возвращает его в колонку «На доработке» с конкретным замечанием. Затем карточка переходит на согласование и в колонку «Готово».

Условия перехода задайте заранее. Например, бюджет подразделения готов к проверке, когда заполнена форма, приложены пояснения и закрыт чек-лист. По доске руководитель увидит, какие подразделения закончили работу и где процесс остановился.

Что хранить в финансовой системе, а что — в LeaderTask

ERP, финансовая система или таблицаLeaderTask
Расчёт финансовых показателейПостановка задач
Консолидация данныхНазначение ответственных
ПрогнозированиеКонтроль сроков
Сравнение плановых и фактических суммСбор файлов и ссылок от подразделений
Хранение утверждённых финансовых данныхОбсуждение замечаний и решений
Финансовая отчётностьКонтроль прохождения этапов и согласований

LeaderTask не рассчитывает бюджет и не оценивает финансовую обоснованность показателей. Его задача в этом процессе — провести работу по этапам и сохранить договорённости участников.

Типичные ошибки при организации бюджетирования

Даже правильно выбранный метод не поможет, если участники не понимают порядок работы.

ОшибкаК чему приводитЧто сделать
Нет одного владельца результатаСотрудники ждут друг друга, итоговый файл никто не собираетНазначить одного владельца, который проверит комплект и передаст его дальше
Есть только финальный срокФормы приходят в последний момент, времени на проверку не остаётсяУстановить промежуточные сроки и оставить время на доработку
Подразделения меняют формыДанные приходится вручную приводить к одному видуВыдать единые шаблоны и заранее согласовать дополнительную детализацию
В работе несколько версийЧасть исправлений теряетсяОпределить основное место хранения и давать ссылку на актуальный файл
Замечания остаются в личной перепискеРешения не видны другим участникамОбсуждать вопрос в задаче и фиксировать итог
Нет правил возврата на доработкуЗадача несколько раз ходит между исполнителем и проверяющимУказывать причину возврата, нужное исправление и новый срок
Статус задачи принимают за финансовый результатВыполненная вовремя задача создаёт ложное ощущение, что бюджет исполненПроверять суммы и отклонения в финансовой системе

Частые вопросы

Кто должен отвечать за бюджетный процесс?

Финансовый директор или другой назначенный руководитель организует процесс. Финансовый отдел задаёт правила, проверяет данные и готовит сводный проект. Владельцы бюджетов отвечают за свои показатели, а руководство или бюджетный комитет утверждает итоговую версию.

Какие этапы входят в бюджетный процесс?

Основные этапы — подготовка правил, сбор исходных данных, составление бюджетов подразделений, проверка, консолидация, согласование, утверждение и контроль исполнения.

Как контролировать сроки подготовки бюджета?

Составьте бюджетный календарь и укажите срок для каждого этапа. Отдельно следите за просроченными задачами, зависимостями между подразделениями и решениями, без которых работа не может двигаться дальше.

Как руководителю контролировать подготовку бюджета?

Руководителю нужны четыре ориентира: какие данные уже получены, где остались замечания, какие задачи просрочены и у кого находится согласование. Это видно по контрольным точкам и статусам задач.

Можно ли рассчитывать бюджет в LeaderTask?

Нет. В LeaderTask организуют задачи, сроки, файлы и согласование. Расчёты, консолидацию, прогнозирование и сравнение плана с фактом выполняют в ERP, финансовой системе или таблицах.

Итоги

Начните с одного бюджетного цикла: опишите этапы, назначьте владельца каждой контрольной точки и зафиксируйте сроки. После завершения разберите задержки и повторяющиеся замечания, а перед следующим периодом обновите регламент и календарь.

Майя Балашёва Майя Балашёва

Копирайтер

Много читаю — от публицистики до классики. Веду книжный блог, чтобы не забыть о прочитанном. Слежу за оригинальными маркетинговыми приемами и интересуюсь нейросетями. Учу три иностранных языка и надеюсь применить их в жизни.

140 опубликованных материалов

  • Планирование
  • Продуктивность
  • Управление проектами
Все статьи

Похожие статьи
